Plantas para soldar tubos aceleran obras del Gasoducto NK

05/12/2022 | VACA MUERTA | Notas Destacadas | 643 lecturas | 40 Votos

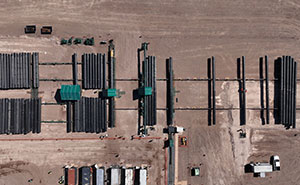

Una de las plantas se encuentra en el obrador principal ubicado en el partido pampeano de General Acha.




La construcción del gasoducto Néstor Kirchner avanza en los plazos previstos a partir del trabajo que se desarrolla en plantas de doble junta que aceleran la soldadura de los tubos, y que fueron montadas por Techint y Sacde y son monitoreadas por la empresa estatal Energía Argentina.

La megaobra que demandar√° m√°s de 56.000 ca√Īos tiene una enorme complejidad log√≠stica y, para poder estar operativa a fines de junio del a√Īo que viene, cuenta con dos plantas de doble junta que permiten acortar los tiempos de soldadura y trasporte para su instalaci√≥n en la traza del futuro gasoducto.

Una de las plantas se encuentra en el obrador principal ubicado en el partido pampeano de General Acha.

La segunda se ubica en el obrador denominado PK 60, ubicado a 40 kilómetros de la localidad de Catriel, en Río Negro, y a 60 kilómetros de lo que será el inicio del gasoducto en Tratayen, Neuquén.

La construcción de esta megainfraestructura permitirá a la Argentina lograr el autoabastecimiento energético y, posteriormente, pasar a ser un importante actor en la exportación.

De acuerdo a estimaciones de fuentes oficiales, el gasoducto permitir√° ahorrar m√°s de US$ 3.500 millones el a√Īo que viene por sustituci√≥n de importaciones de energ√≠a a precios actuales (US$ 36 el mill√≥n de BTU).

Cómo trabajan los obradores Télam visitó la semana pasada el obrador PK 60, que cuenta con 800 operarios en plena actividad y recibe de manera diaria 100 tubos de 12 metros de largo en un total de 25 camiones que llegan desde la localidad bonaerense de Valentín Alsina.

El PK 60 es uno de los cuatros obradores del gasoducto y uno de los tres que gestiona la Unión Transitoria de Empresas (UTE) conformada por las firmas Techint y Sacde.

En concreto, la UTE se encarga de la construcción de un tramo de alrededor de 440 kilómetros entre las localidades de Tratayen y General Acha.

Para acelerar la ejecuci√≥n de la obra y tener funcionando el gasoducto en junio del a√Īo que viene, Techint y Sacde reciben en el obrador tubos de 12 metros y, a trav√©s de un proceso de soldadura en sus plantas de doble junta, los transforman en un solo cuerpo de 24 metros.

Luego los acopian a la espera de ser llevados hasta la traza del futuro gasoducto.

En base a los planes de la obra, a partir de ma√Īana los tubos de 24 metros ser√°n llevados al kil√≥metro 0 del gasoducto, en Tratayen.

Esos ca√Īos, una vez depositados en la traza, ser√°n unidos por m√°quinas especialmente tra√≠das desde Estados Unidos que tienen un sistema robotizado que generan hasta 100 soldaduras y que pueden unir hasta 2 kil√≥metros de extensi√≥n por d√≠a.
El presidente de Sacde, Dami√°n Mindlin, asegur√≥ que la obra ‚Äúes un gran desaf√≠o por su longitud y geograf√≠a y por el tiempo de finalizaci√≥n pactado. Nos venimos preparando hace muchos meses para esto y, entre otras cosas, incorporamos soldadoras autom√°ticas con sistemas robotizados que avanzan a raz√≥n de hasta 100 por d√≠a y ser√° la primera vez que se utilicen en Argentina‚ÄĚ.

Por su parte, el director general de Techint, Gustavo Gallino, sostuvo que ‚Äúpara llegar con el plazo previsto, hay que cumplir todos los d√≠as Estamos convencidos que se puede hacer‚ÄĚ.

Además de las plantas de doble junta, las máquinas que automatizarán el proceso de soldado en el tendido del gasoducto también serán clave para llegar a junio próximo con la obra terminada.

Esta novedosa variante duplicar√° la velocidad del proceso, ya que con el sistema manual tradicional se alcanza un promedio de 50 a 60 soldaduras diarias.

En diálogo con Télam, el ingeniero a cargo de las tareas en el obrador PK 60, Alejandro Cardones, hizo hincapié en las buenas condiciones de seguridad que ofrecen estos sistemas de producción y también resaltó el acortamiento de los tiempos de finalización.

El PK 60, que cuenta en la actualidad con 800 trabajadores, pasar√° a contar con una plantilla de 1.500 empleados directos en enero.

La obra, además, requerirá alrededor de 8.000 puestos de trabajos de manera indirecta entre proveedores, hotelería y gastronomía.

El plan de obra prevé el inicio de operación del gasoducto para el 20 de junio de 2023, en coincidencia con el pico de demanda invernal.

Fuente: El Economista
